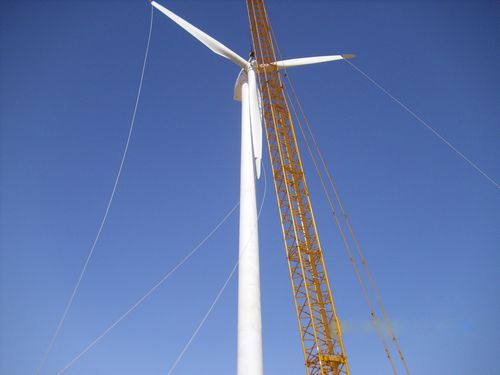

6月5日13時28分,內蒙古金州百靈廟風電場一期一標段第30臺780KW風機進行最后一吊,當葉輪與機艙平穩對接后,慶賀的鞭炮頓時在空曠的大草原上炸響,這標志著十七冶風電人在大草原上又樹起一座“風”碑。 金州百靈廟風電工程是十七冶繼化德風電工程之后在內蒙古承建的第二個風電工程。該風電場一期包括一標段30臺780KW型風電機組、二標段24臺1000KW型、1臺2000KW型風電機組,共計55臺。自4月10日開工以來,項目部遇到土地征遷、塔筒供貨跟不上等諸多困難。為了把耽誤的工期搶回來,參戰人員發揚“高效嚴謹、精細務實”的企業作風,抓住黃金施工期,披星戴月搶時間,爭進度,工序上巧安排,硬是在有效的35天時間內安裝完30臺風機。 6月6日,二標段25臺風機開始安裝工作,項目部員工決心在踐行十七冶企業文化理念的過程中把“風”碑樹得更高、更大。
