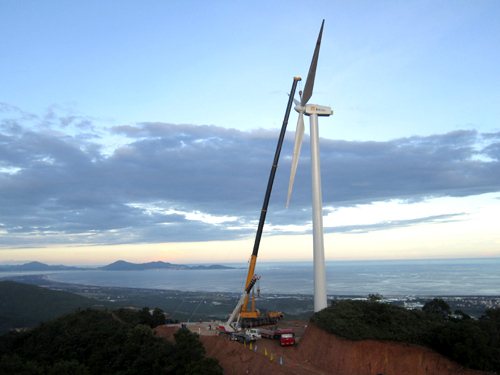

首臺風機的吊裝是7月21日開始,原計劃趕在臺風來臨之前吊裝完畢,下午3時當吊完機艙準備安裝風葉時,由于臺風“燦都”登陸,吊裝被迫停止。25日傍晚,臺風過后立即抓緊時間開始吊裝葉輪,安全平穩地完成了第一臺風機的安裝。
廣東華潤陽西項目部自4月中旬開工以來,在項目經理徐杰的帶領下,齊心協力,統籌安排,到目前為止,已完成道路修筑25公里,風機基礎澆筑8個,工程進度與安全質量得到業主和監理的認可。

首臺風機的吊裝是7月21日開始,原計劃趕在臺風來臨之前吊裝完畢,下午3時當吊完機艙準備安裝風葉時,由于臺風“燦都”登陸,吊裝被迫停止。25日傍晚,臺風過后立即抓緊時間開始吊裝葉輪,安全平穩地完成了第一臺風機的安裝。
廣東華潤陽西項目部自4月中旬開工以來,在項目經理徐杰的帶領下,齊心協力,統籌安排,到目前為止,已完成道路修筑25公里,風機基礎澆筑8個,工程進度與安全質量得到業主和監理的認可。
