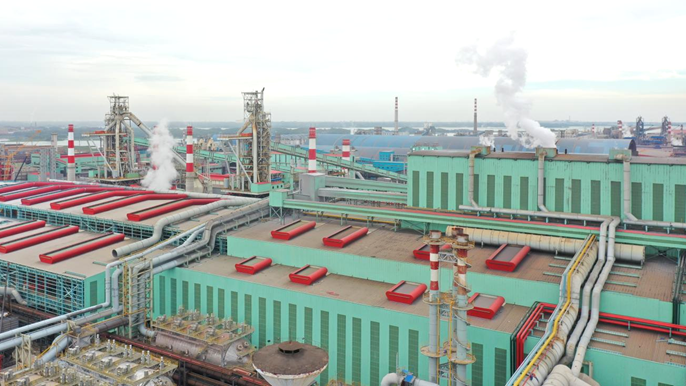

廣西盛隆冶金有限公司產業升級改造項目(第二階段)煉鋼工程是繼國家鋼鐵產能置換改革后的又一大型技改類煉鋼項目,煉鋼主廠房建筑面積約47925平方米,廠房最大高度約72米,結構用鋼總量達7.8萬噸,工藝設施主要包括5座轉爐、6座LF精煉爐,2臺小方坯連鑄機、2座板坯連鑄以及相應的配套公輔設施,預留一座RH爐、一座5#連鑄機。

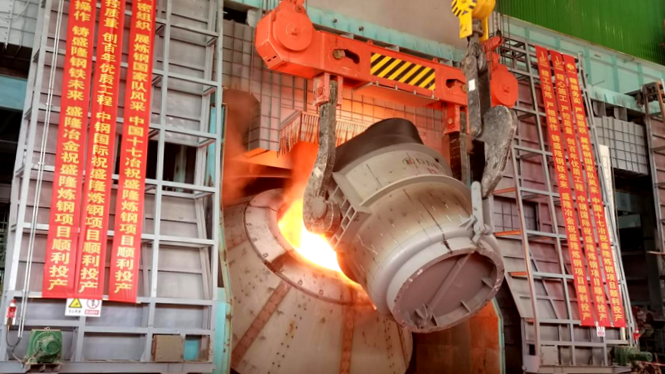

該項目分三步實施,目前5臺轉爐、2臺方坯連鑄機、5臺LF爐、2臺板坯連鑄機以及配套的公輔設施均已投產,順利實現了一、二步工程的全線投產目標;三步工程(二步工程的延伸跨)的施工,正處于鋼結構安裝階段,按照既定節點順利推進中。該項目通過工藝裝備升級、碳減排推進、綠色化升級、智能化建設,致力于打造世界一流的綠色化、智能化鋼鐵企業,帶動周邊地區的經濟發展。

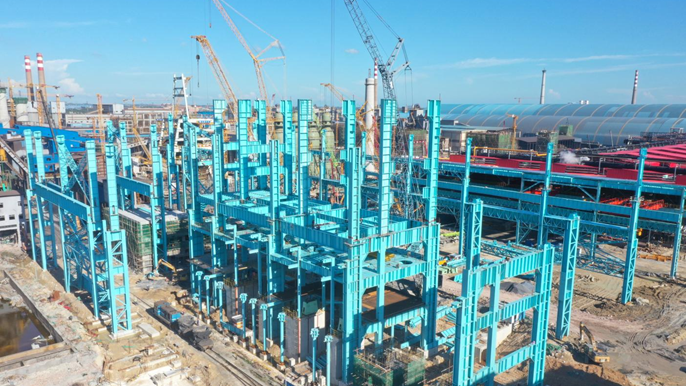

荊棘叢生,項目建設困難重重

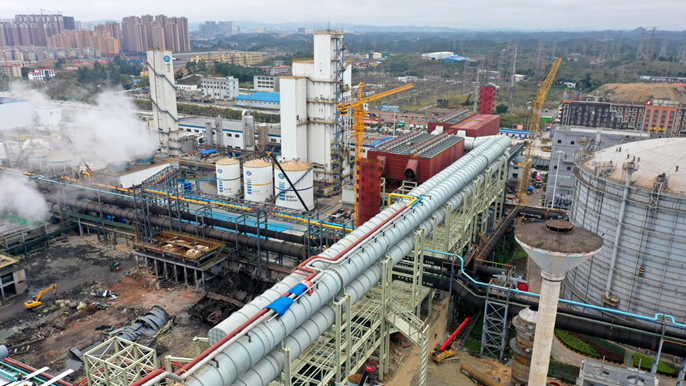

項目建設中,面臨施工場地狹小復雜,中間還穿梭著生產鐵水運輸鐵路,施工期間不時有鐵水罐車通過,大型吊裝難度大。施工現場地質條件復雜、土石方工程與樁基工程施工難度大,施工場地系原有建筑物拆除后地塊,地表下結構復雜,存在樁基、廢舊基礎以及埋管等地下障礙物55處,多數新建設施均處于生產區域,周邊原有建筑物繁多,且施工區域地質為人工填海,地下水位較高,地下工程基坑支護、開挖、降水施工、地下結構防滲漏質量控制難度大。煉鋼連鑄主廠房鋼結構制作、安裝體量大,工期時間緊,吊裝、運輸場地狹小,構件運輸不暢。轉爐汽化煙道筒體直徑5200毫米、單件最大重量39.5噸、分段組合安裝最大重量達到62.5噸,大型轉爐設備安裝和調試精度要達到不超過1毫米的允許偏差且運轉平穩,這些大型設備的安裝均需要與鋼結構結合穿插安裝,且吊裝就位空間狹小,因此安裝難度較新建工程顯著增大。外網綜合管廊工藝布置緊湊,從上至下一次布置有能源介質管道、除塵管道、電纜通廊、水系統管道、水處理一體化裝置設備等共計5類,鋼結構+設備管道的綜合噸位就達到5000多噸,周圍煤氣柜及煤氣管道四周環繞,場地極其狹小,吊裝空間受限,施工風險大。

堅定信心,攻堅克難無懼挑戰
煉鋼項目的施工難度、技術質量要求在冶金工程中一直“名列前茅”。項目團隊在保證高質量和施工安全的前提條件下,竭力攻克技術難題。
項目團隊會同設計單位分析原項目與新建工程場地布置的對比,對照工藝布置,結合施工策劃與組織思路優化方案。認真研究地勘報告,對于報告中描述不清楚的地下點位進行補勘,并依據補勘資料,編制專項地基施工方案,組織專家論證,保障施工安全和質量。在錯綜復雜的原有建筑物周邊施工同時兼顧考慮建筑物自重和生產載荷,采取針對性的支護加固措施,同步實現施工與生產的安全保障。針對汽化煙道尺寸長、重量大不利于吊裝的情況,利用地面場地采取分段組合,將斜煙道一段和轉角煙道在地面組對進行吊裝,最后進行斜煙道二段吊裝,在空中與第一段煙道對接焊接。轉爐安裝中采用公司自主研發的國家級工法一體化組合轉爐安裝技術,跨外組裝,空中對接、整體一次推爐就位;有效提高了爐體安裝質量,安裝精度高于國家驗收標準。面對錯綜復雜的綜合外網,項目團隊從原材的準備、構件的制作進場順序、設備的訂貨先后以及進場次序、安裝工序等等做到空間上的無縫銜接,根據現場的現有空間、周圍環境、天氣變化情況以及場內外的配合協調進行現場瞬時調度,提高施工效率和安全保障,圓滿按照要求順利完成建設任務。

追求卓越,技術創新精益建造
項目團隊自始樹立創優創獎目標,堅持創新管理,打破專業局限,突破以往煉鋼的常規施工工藝,打造精品項目。
技術團隊積極開展項目研發,先后建立了受限空間內大型煉鋼主車間鋼結構安裝技術研究與應用、受限空間條件下煉鋼工程大型設備快速安裝技術研究與應用等技術研發課題的研討小組,開展技術攻關。結合現場實踐情況,攻關小組發明了受限空間內的鋼結構、設備、管道等專業的安裝專利數例。其中一種大直徑卷焊鋼管的高空焊接平臺及其制作方法,利用平臺可以實現狹小空間內的多層、多排布置的管道施工與收尾同步進行,減少二次施工,同時縮減大量高空作業所帶來的危險因素,降低了吊車的使用頻率,有效的解決了煉鋼系統中大量走向錯綜繁瑣的交叉管道施工難題,在受限空間內實現了施工效率高效提升和安全、質量充分保障,有效節約了施工成本,取得了顯著經濟效益。一種設備安裝標高調整用的裝置解決了煉鋼系統中大量重要而又精密設備的安裝找正,尤其在受限空間內,無法利用常規狀態下的施工工機具來進行施工,可以利用裝置快速高效的實現設備的安裝就位,大大減少安裝周期,同時減少了措施用料的投入,有效實現設備安裝后續工序的最早開工時間,縮短了施工總工期,節約成本。

該項目首次實施工程建設“零尾項”實施方案,即投產就具備竣工交付條件,大大較少冶金類工程尾巴多、收尾時間長等管理難題。項目團隊將以“質量月”為契機,進一步激發技術創新活力,推動項目建設質效更優、勢頭更勁,以優異的煉鋼精煉國家的品牌形象為中國十七冶高質量發展貢獻應有之力。
